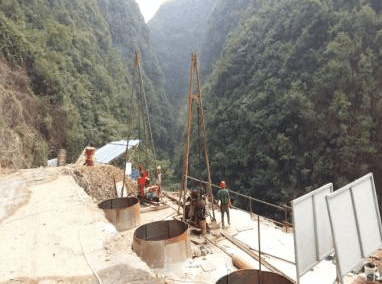

鋼管樁施工用潛孔鉆機
貴州省德江至務川高速公路小溪大橋鋼管樁施工總結。對鋼管樁施工過程中的工藝工法、質量檢測標準、方式進行綜合評價,以確定出最佳的工藝工法,為將來建立樣板工程,以指導后續鋼管樁工程大規模施工,預防后續施工生產中可能產生的質量、安全問題。
施工概括
小溪大橋務川岸橋臺設置樁基礎,將荷載有效傳遞至邊坡中部,減少對岸坡的影響;陡崖下部堆積體采用抗滑樁基礎進行支擋。共設置4根抗滑樁和25根鋼管樁。鋼管樁為D245×10mm鋼管,中心放置管1束鋼筋,每束由3根D28鋼筋組成,樁頂之間采用16號工字鋼相連形成骨架,管內填充M7.5水泥砂漿。本首件工程,小溪大橋左幅2#墩鋼管樁A-1長20m、鋼管樁直徑D245×10mm,設計砼強度為M7.5,砼方量為9.4m3。
施工設備
紅五環高風壓潛孔鉆機10臺、空壓機4臺、GY100型工程鉆機2臺、吊車2臺、發電機1臺、混泥土運輸車3臺……。

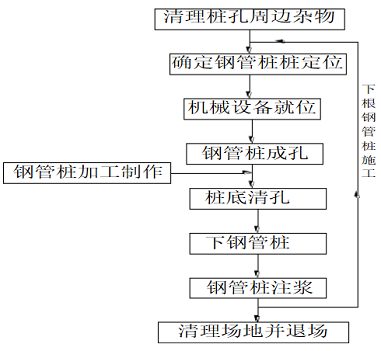

鋼管樁施工工藝流程:
清理樁孔周邊場地→鋼管樁定位→潛孔鉆機就位→鋼管樁成孔→樁底清孔→下鋼管樁→鋼管樁注漿→清理場地并退場。
1、清理樁孔周邊場地
根據實際場地,清理樁孔周邊場地,并搭設施工平臺,平臺結實牢固的搭設在樁孔孔口,能承受2t重工程鉆機。
2、鋼管樁定位
施工中,組織專業測量員、施工員,按設計圖紙的要求,并結合現場實際布置鋼管樁點位,并用紅色油漆標識好。
3、鉆機就位

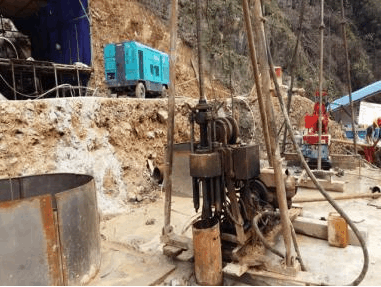

工程吊車把鉆機吊運至工作平臺后,鉆機根據鋼管樁孔位進行調整。
4、鋼管樁成孔
按圖紙?jiān)O(shè)計和相關技術規范要求進行鋼管樁引孔成孔施工。采用專用100型鉆機成孔,按設計圖紙要求鉆孔,孔徑控制為273mm,允許誤差±1°,為確�?咨疃�,入持力層巖石深度要求大于設計深度200mm。
5、鋼管樁底清孔
本次鋼管樁樁徑為245mm,采用常規措施清孔將難以完成,故在鉆孔接近完成時,用測繩測定成孔深度,防止鉆孔深度達不到設計要求,亦避免鋼管放置出現誤差,終孔后,用工程地質專用清底鉆頭進行孔底沉渣的清理,避免孔底出現沉渣。
6、鋼管樁施工
本工程鋼管樁樁徑為D245×10mm,鋼管樁長度設計為20米,按設計要求穿越溶蝕溝槽并進入完整基巖不少于1/2樁長。在下鋼管樁前應仔細檢查鋼管樁樁端部的浮銹、油污等臟物且必須清除,保持干燥,并檢查樁身有無裂紋或損傷,若有損傷在進行合理的處理前不得進行下樁施工,對樁身外側采取防腐蝕、防銹處理措施(如刷防銹漆2道),下鋼管樁后注入管內用M7.5水泥砂漿。
施鋼管樁施工中質量控制:樁位偏差控制在±50mm;各管端平整度≤5毫米;插樁位置正確且垂直度小于0.5%;
7、鋼管樁注漿:管內填充M7.5水泥砂漿。
8、下根鋼管樁施工:重復上述(3)~(7)步驟進行施工。
9、鉆孔施工完后,拆除施工平臺,清理現場,準備退場。
鋼管樁施工完成后應進行承載力檢驗,采用靜載荷試驗的方法進行檢驗,檢驗樁數不應少于總數的1%,且不應少于3根。
